(截至2014年5月25日)
一、泾河新城崇文重限价房项目(1、3、8号地块)(2012年限价房项目):

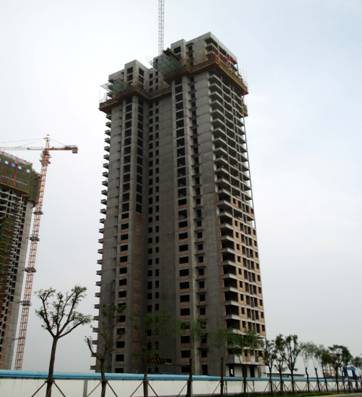

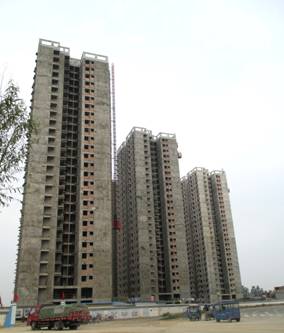

1号地块1#、2#、3#(从左向右),共计500套均主体封顶,二次结构施工至23层

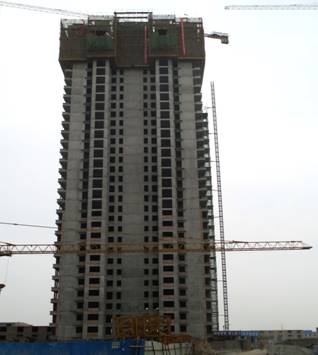

3号地块A1-A9(从左向右),共计1700套均主体封顶,
3号地块A1-A9(从左向右),共计1700套均主体封顶,
其中A1-A3二次结构施工完成,A4-A9二次结构施工至15层

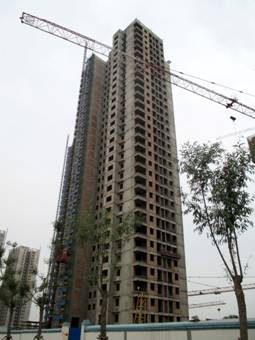

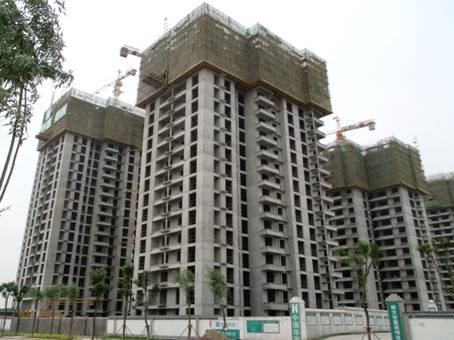

8号地块B1、B2、B3,共计700套均主体封顶,正在进行二次结构施工
8号地块B1、B2、B3,共计700套均主体封顶,正在进行二次结构施工
|
B1
|
B2
|
|
B3
|
|
二、泾都一号住宅小区项目(2012年限价房项目):

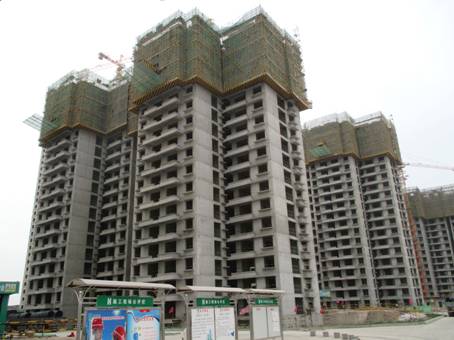

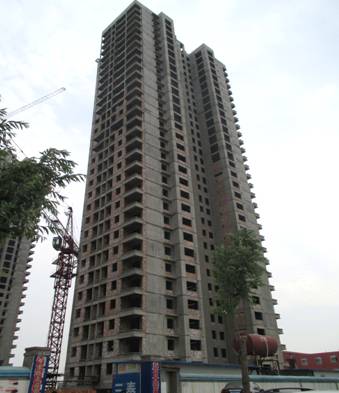

泾都一号2#、3#、5#(从左向右),共计600套均主体封顶,
2号楼正在进行21层至23层内墙粉刷,外墙保温正在施工;3号楼正在进行
14层至17层内墙粉刷,外墙保温正在施工;5号楼正在进行4层至5层内墙粉刷。
三、泾河新城崇文重点镇3号地块经适房(2012年经适房项目)

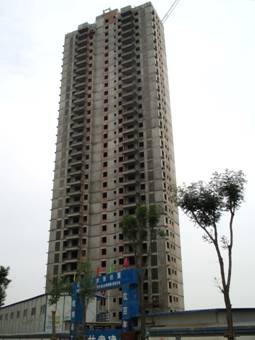

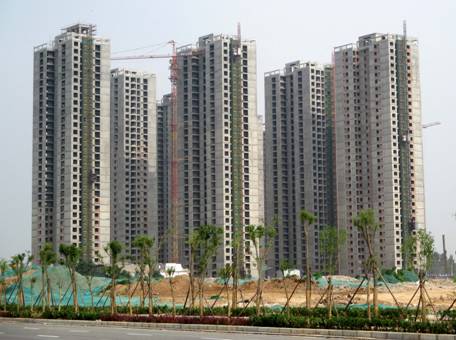

3号地块B1、B2、B3,共600套均主体封顶,
B1二次结构施工完成,B2、B3二次结构施工至15层;

B1二次结构施工完成,B2、B3二次结构施工至15层;

B4,200套基础施工
四、泾河新城崇文重点镇廉租房(3、8号地块)(2012年廉租房项目):

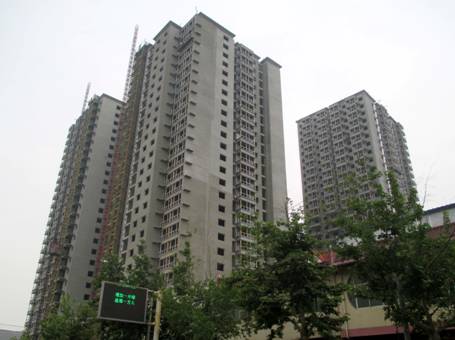

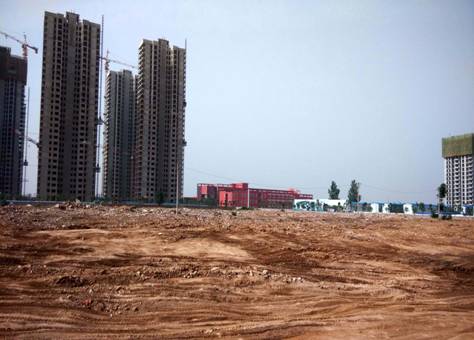

3号地块C2,472套主体封顶,二次结构施工至15层;

C1基坑开挖完成

C1基坑开挖完成

8号地块A1,370套主体封顶,二次结构施工至15层
五、泾河新城崇文重点镇8号地块公租房(2012年公租房项目):

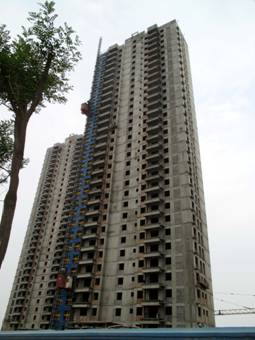

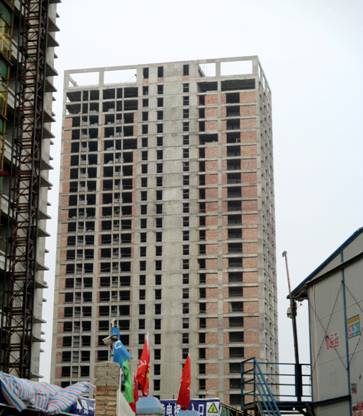

8号地块A2、A3(从左向右),共计700套均主体封顶,
A2二次结构施工至15层,A3二次结构施工完成。
六、西咸新区泾河新城崇文重点镇8号地块保障房一期工程第二标段(2013年公租房)项目:

8号地块A4,383套主体封顶,正在进行二次结构施工
七、泾河新城崇文重点镇1号地块城市棚户区改造(2013年棚户区改造项目):

1号地块4#—13#,共计2500套,
其中4#-7#施工至主体结构20层,其余主体结构施工至13层。
其中4#-7#施工至主体结构20层,其余主体结构施工至13层。
八、西咸新区泾河新城崇文重点镇8号地块保障房一期工程第二标段(2014年公租房项目):

8号地块A4,383套主体封顶,正在进行二次结构施工
九、泾河新城崇文重点镇2号地块安置房项目(2014年项目):(其中建设2014年城市棚户区改造房800套)

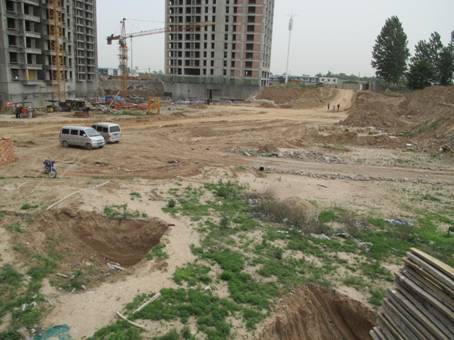

土方全面开挖,部分楼栋开始准备桩基试桩
