2014年7月泾河新城保障性安居工程 建设形象进度

(截至2014年7月23日)

      一、泾河新城崇文重限价房项目(1、3、8号地块)(2012年限价房项目):

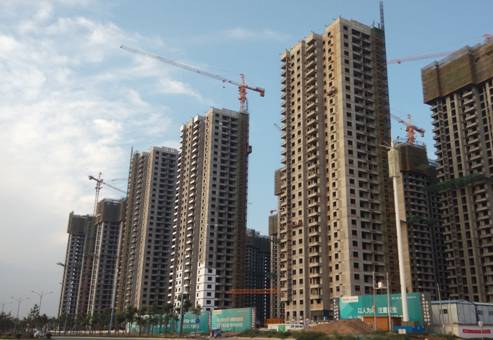

1号地块1#、2#、3#(从左向右),共计500套均主体封顶,进行配管箱盒安装

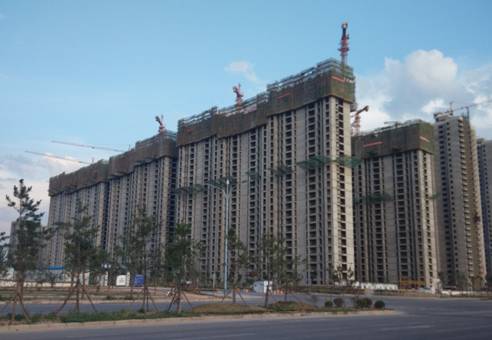

3号地块A1-A9(从左向右),共计1700套均主体封顶,
内部粉刷完成,塑钢窗框完成屋面找平层(找坡层、保温层)

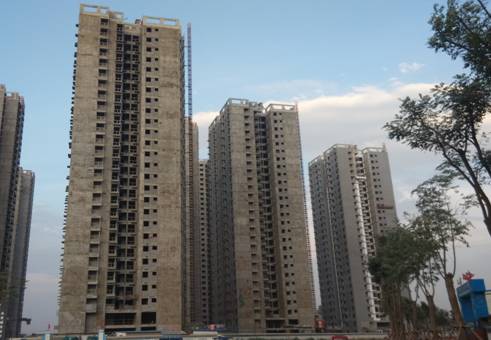

8号地块B1、B2、B3,共计700套均主体封顶,
内部粉刷完成,正在安装木门框

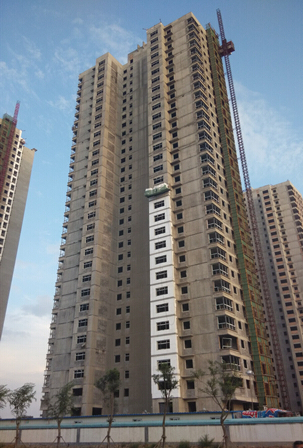

B1

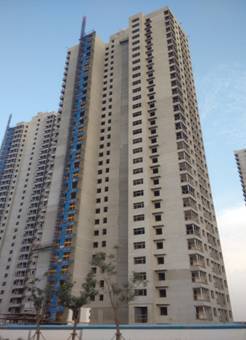

B2
B3
      二、泾都一号住宅小区项目(2012年限价房项目):

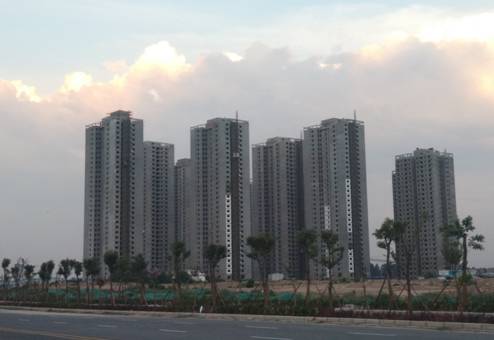

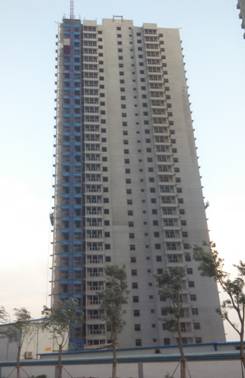

泾都一号2#、3#、5#(从左向右),共计600套均主体封顶,
门窗安装、内墙粉刷、外墙保温、室内卫厨防水完成

      三、泾河新城崇文重点镇3号地块经适房(2012年经适房项目)

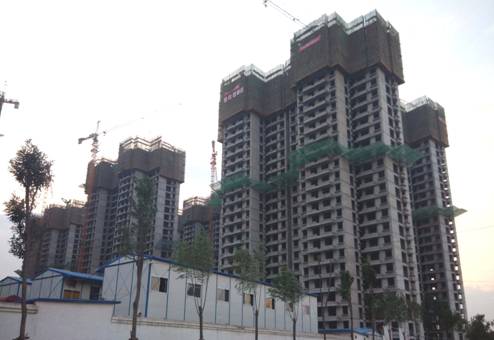

3号地块B1、B2、B3,共600套均主体封顶,进行内部粉刷

B4,200套基础施工

      四、泾河新城崇文重点镇廉租房(3、8号地块)(2012年廉租房项目):

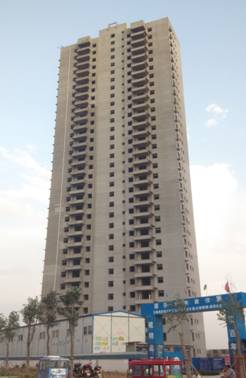

3号地块C2,472套主体封顶,地面垫层完成8层

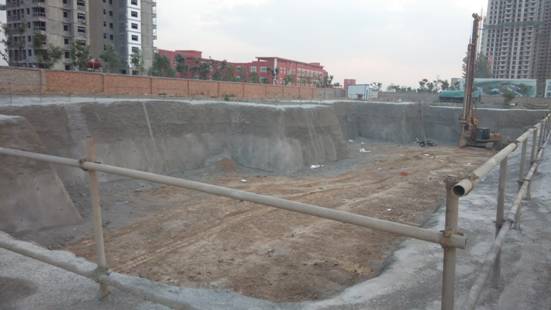

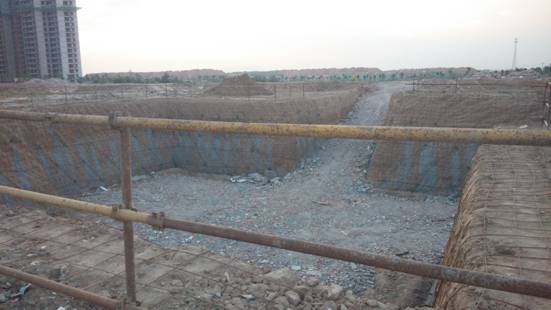

C1基坑开挖完成

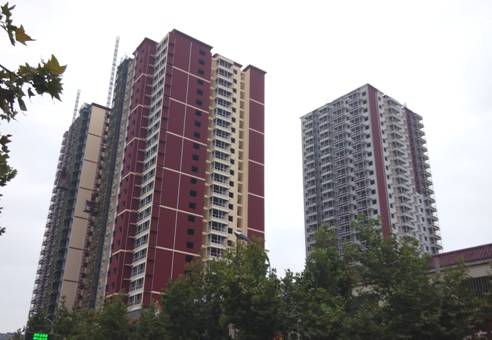

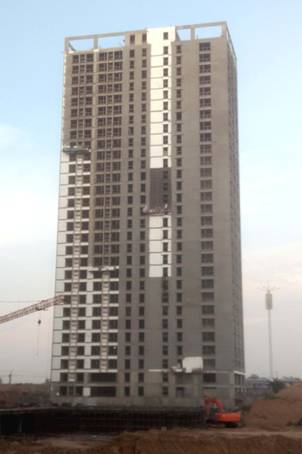

8号地块A1,370套主体封顶,二次结构施工完成,正在安装外窗

      五、泾河新城崇文重点镇8号地块公租房(2012年公租房项目):

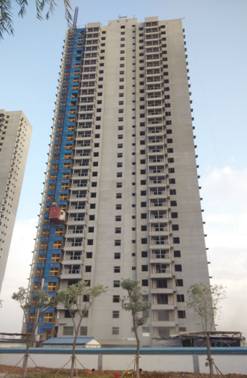

8号地块A2、A3(从左向右),共计700套均主体封顶,
二次结构施工完成,进行木门框、外窗框的安装

六、西咸新区泾河新城崇文重点镇8号地块保障房一期工程第二标段(2013年公租房)项目:

 8号地块A4,383套主体封顶,二次结构施工完成,进行内墙抹灰

      七、泾河新城崇文重点镇1号地块城市棚户区改造(2013年棚户区改造项目):

1号地块4#-13#,共计2500套,
其中4#-7#、9#梁板柱混凝土浇筑施工至29层,其他楼栋顶板墙柱支模施工至24层

      八、西咸新区泾河新城崇文重点镇8号地块保障房一期工程第二标段(2014年公租房项目):

8号地块A5,383套主体封顶,二次结构施完成,进行内墙抹灰

      九、泾河新城崇文重点镇2号地块安置房项目(2014年项目):(其中建设2014年城市棚户区改造房800套)

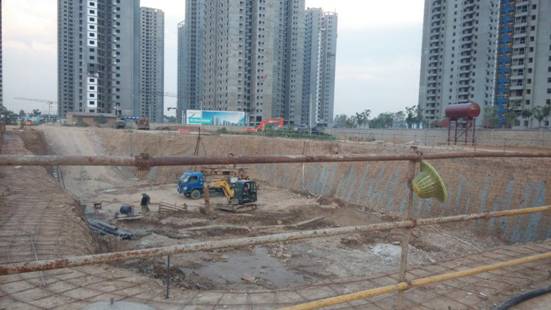

临建进场
