(截至2014年11月21日)
一、泾河新城崇文重限价房项目(1、3、8号地块)(2012年限价房项目):

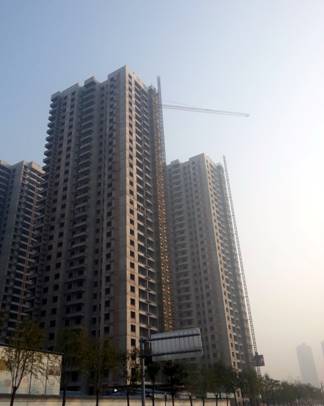

1号地块1#、2#、3#(从左向右),共计500套均主体封顶,
给排水主支管、电气附管、桥架、电箱预埋、暖气管道安装完成

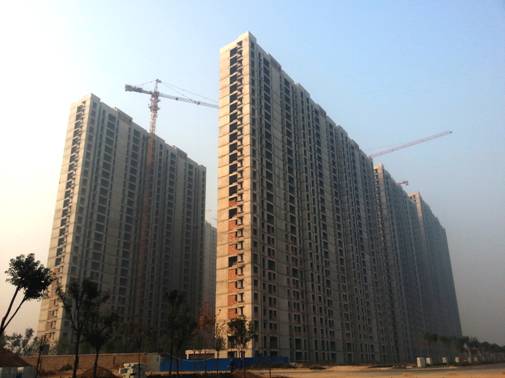

3号地块A1-A9(从右向左),共计1700套均主体封顶,
给排水主支管、电气附管、桥架、电箱预埋、暖气管道安装完成

8号地块B1、B2、B3(从右向左),共计700套均主体封顶,
防盗门、塑钢窗扇、暖气片进场安装,公共部分地砖全部完成
二、泾都一号住宅小区项目(2012年限价房项目):

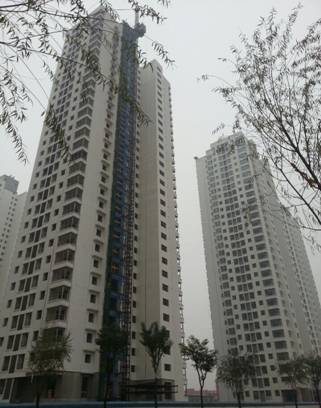

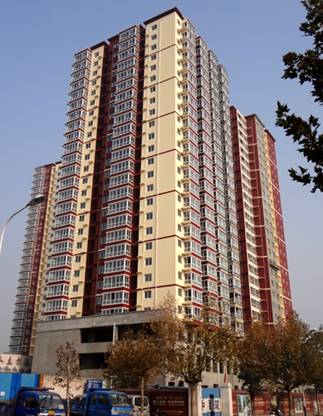

泾都一号2#、3#、5#(从左向右),共计600套均主体封顶,
安装工程、室外配套施工基本完成,基本达到竣工验收条件
三、泾河新城崇文重点镇3号地块经适房(2012年经适房项目)

3号地块B1、B2、B3(从左向右),共600套均主体封顶,
外墙保温界面和楼地面垫层处理完成,
给排水主支管、电气附管、桥架、电箱预埋、暖气管道安装完成

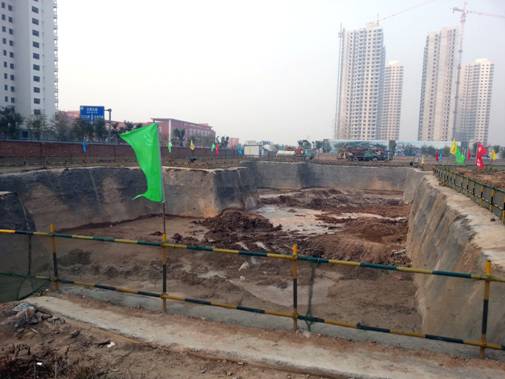

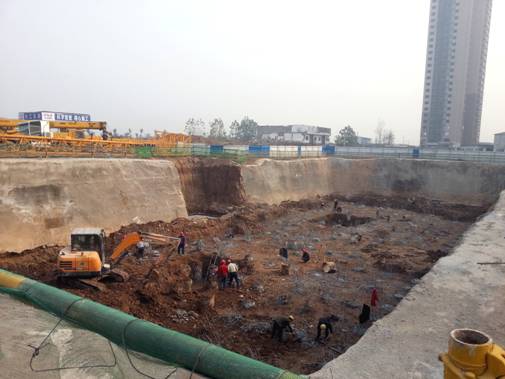

3号地块B4,进行桩基施工
四、泾河新城崇文重点镇廉租房(3、8号地块)(2012年廉租房项目):

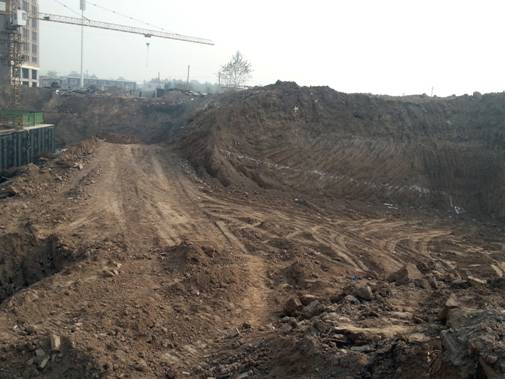

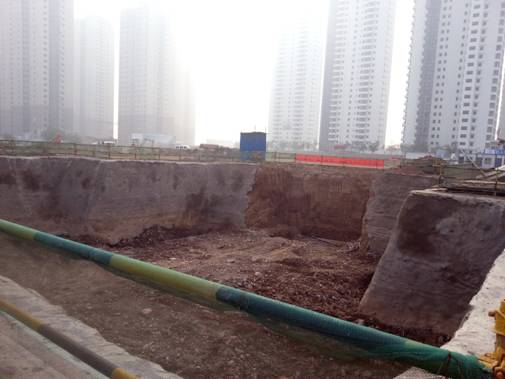

3号地块C1,进行桩基施工

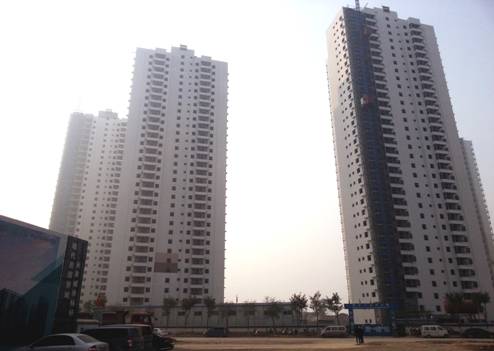

3号地块C2,472套主体封顶,内墙腻子二遍,室内地面饰面砖完成75%

8号地块A1,370套主体封顶,内墙腻子二遍施工
五、泾河新城崇文重点镇8号地块公租房(2012年公租房项目):

8号地块A2、A3(从右向左),共计700套均主体封顶,
A2楼入口门厅、A3楼厨卫间墙砖完成至26-28层,室内地砖完成至6-11层

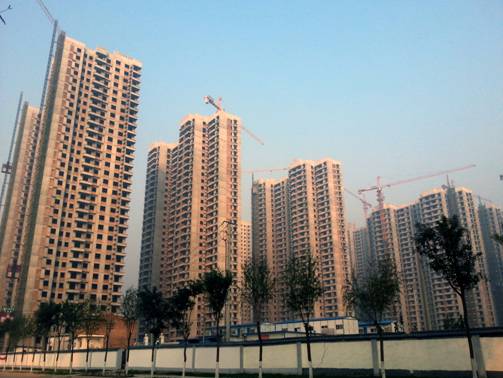

六、西咸新区泾河新城崇文重点镇8号地块保障房一期工程第二标段(2013年公租房)项目:

8号地块A4,383套主体封顶,厨卫间瓷砖19-21层,楼梯间水泥砂浆楼面17-32层
七、泾河新城崇文重点镇1号地块城市棚户区改造(2013年棚户区改造项目):

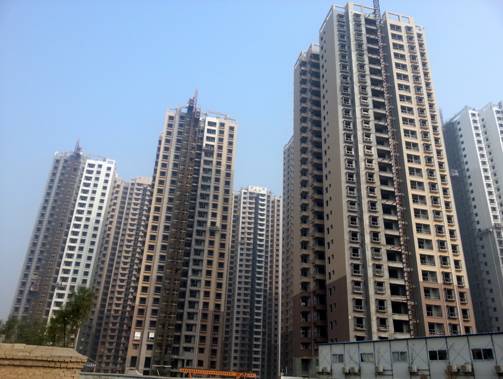

1号地块4#-13#,共计2500套均主体封顶,
4#-7#楼二次结构进行至21-31层,8#-13#楼体样板间施工,暖气立管安装
八、西咸新区泾河新城崇文重点镇8号地块保障房一期工程第二标段(2014年公租房项目):

8号地块A5,383套主体封顶,
厨卫间瓷砖11-14层,楼梯间水泥砂浆楼面17-32层,竖井桥架全部完成

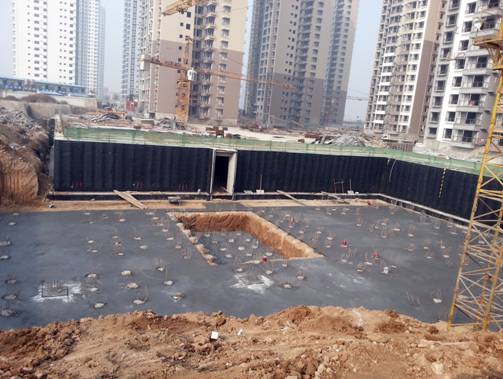

九、泾河新城崇文重点镇2号地块安置房项目(2014年项目):(其中建设2014年城市棚户区改造房800套)

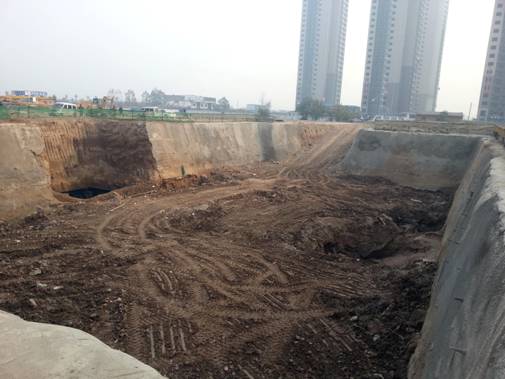

2#地块11#-14#、16#、17#,共计800套
11#、12#、13#、14#楼工程桩施工完成,16#、17#楼工程桩完成90%
