2014年12月泾河新城保障性安居工程建设形象进度

 (截至2014年12月22日)
      一、泾河新城崇文重限价房项目(1、3、8号地块)(2012年限价房项目):

1号地块1#、2#、3#(从左向右),共计500套均主体封顶,进行阳台塑钢窗玻璃安装。

3号地块A1-A9(从右向左),共计1700套均主体封顶,
车库室内土方回填完成,地面垫层完成90%,通风安装完成40%。

8号地块B1、B2、B3(从右向左),共计700套均主体封顶,
进行窗扇玻璃、暖气片安装。
      二、泾都一号住宅小区项目(2012年限价房项目):

泾都一号2#、3#、5#(从左向右),共计600套均主体封顶,
安装工程、室外配套施工完成,达到竣工验收条件。
      三、泾河新城崇文重点镇3号地块经适房(2012年经适房项目)

3号地块B1、B2、B3(从左向右),共600套均主体封顶,
墙体处理完成,排水主支管安装完成,防火门安装完成80%,室内防水完成75%。

3号地块B4,进行桩基施工
      四、泾河新城崇文重点镇廉租房(3、8号地块)(2012年廉租房项目):

3号地块C1,基础承台、筏板浇筑完成

3号地块C2,472套主体封顶,电气桥架安装完成

8号地块A1,370套主体封顶,进行安装暖气片,刷外墙涂料。
      五、泾河新城崇文重点镇8号地块公租房(2012年公租房项目):

8号地块A2、A3(从右向左),共计700套均主体封顶,
 A2进行防盗门安装,刷外墙涂料;A3进行窗扇玻璃、暖气片安装。

六、西咸新区泾河新城崇文重点镇8号地块保障房一期工程第二标段(2013年公租房)项目:

8号地块A4,383套主体封顶,进行窗扇玻璃、插座线安装,刷外墙涂料。

      七、泾河新城崇文重点镇1号地块城市棚户区改造(2013年棚户区改造项目):

1号地块4#-13#,共计2500套均主体封顶,
4#、5#楼进行窗户、烟道安装;6#、7#楼进行单元窗户安装;
8#-13#屋面保温铺设完成,屋面混凝土找平完成70%。

      八、西咸新区泾河新城崇文重点镇8号地块保障房一期工程第二标段(2014年公租房项目):

8号地块A5,383套主体封顶,进行窗扇玻璃、插座线安装,刷外墙涂料。

      九、泾河新城崇文重点镇2号地块安置房项目(2014年项目):
(其中建设2014年城市棚户区改造房800套)

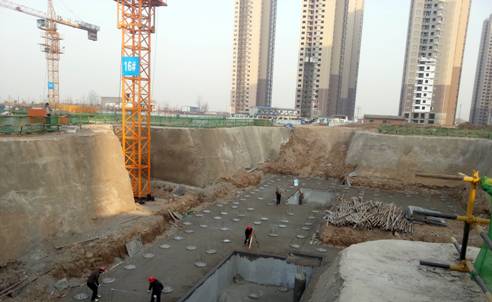

2#地块11#-14#、16#、17#,共计800套,试桩完成,检测完成;
14#楼桩间土,破桩头完成,垫层施工完成,进行防水施工;
其余楼工程桩施工完成,进行桩间土开挖,破桩头。
